今日小满 请查收天津轨道交通建设最新工程进展
来源:  | 2026-05-21

小满

不满则空,过满则损

小得盈满

是最好状态

值此,向大家汇报天津轨道交通建设最新进展

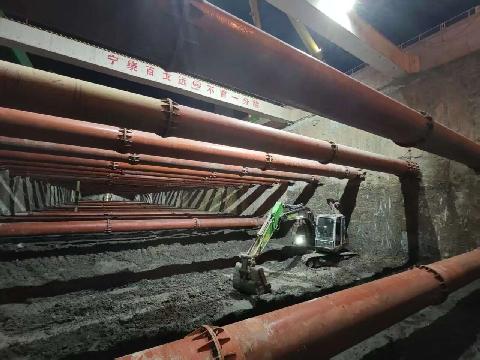

天津地铁4号线

·白庙站B出入口土方开挖全部完成,结构底板全部完成。

·北洋桥站B出入口管线切改完成。

·河北大街站明挖一区(盾构始发段)主体结构完成,盖挖区负一层结构完成,明挖二区土方开挖累计完成95%,主体结构底板完成1段(共6段)。

天津地铁6号线

 截至目前,天津地铁6号线北运河站设备单调完成100%。设备联调完成100%。完成三个月试运行任务,取得天津地铁6号线工程北运河站信号系统初期运营授权。

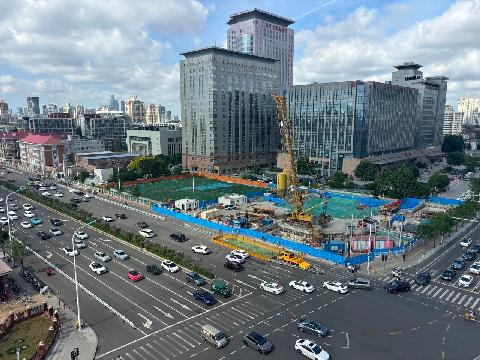

天津地铁7号线

肿瘤医院站换乘通道主体结构完成80%,顶板防水完成80%,顶板回填完成53%

 天津地铁8号线

·21座车站主体结构全部完成。

·21个区间全部完成。

·19个联络通道已经全部完成。

·附属结构共81处出入口及风亭,目前已完成54处,正在施工16处,近期开工2处。

·铺轨工程累计完成100%

·所有车站全面进入装饰装修,累计完成88%

·设备安装完成93%

天津地铁11号线

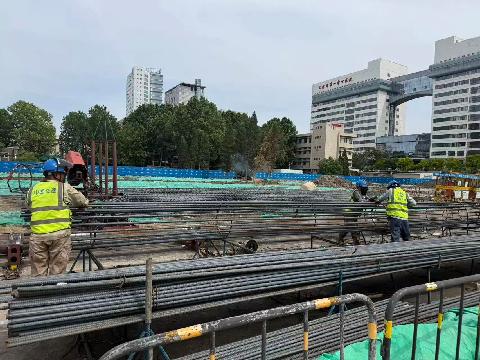

延伸工程全线共33区间

·已完成2座车站围护结构施工,剩余1座车站正在围护结构施工,开累完成地连墙287幅,占总量97%

·已完成2座车站土方开挖施工,开累完成26.6万方,占总量70.0%

·已完成2座车站主体结构施工,开累完成结构板66块,占总量70.2%

·一水区间盾构施工已完成掘进1982环(其中右线完成1000环,左线完成982环),占总量43.2%

小满未满

正是“拔节孕穗”时

留有空间、藏有希望

以谦逊姿态蓄力

以实干模样成长

与君共勉,勘破迷瘴
